¿Cuánto tiempo dura una reforma integral de un piso? El calendario real, fase por fase
Una reforma integral de un piso medio suele durar entre dos y cuatro meses de obra, más los trámites previos. Calendario fase a fase y qué la retrasa de verdad.

La respuesta corta: de dos a cuatro meses de obra
Vamos al grano, que si estás leyendo esto es porque necesitas una fecha para cuadrar una mudanza, un alquiler temporal o la vuelta al cole.
En un piso medio español, de unos 70 a 90 metros cuadrados, una reforma integral suele ocupar entre dos y cuatro meses de obra efectiva, es decir, con operarios dentro de casa. Los pisos pequeños y las reformas que respetan la distribución se van a la parte baja de la horquilla. Las obras que tocan estructura, que suben de metros o que se hacen en un edificio antiguo del centro se van a la parte alta, y a veces la superan sin despeinarse.
Si alguien te promete una integral completa en seis semanas y sin condiciones, yo desconfiaría un poco: o el alcance es menor de lo que tú entiendes por integral, o ese plazo se va a incumplir. Prefiero mil veces una fecha realista con cronograma detrás que una fecha bonita en la primera visita.
El calendario fase por fase
Una reforma integral no es un bloque, es una cadena de oficios que se pisan los talones. Este es el orden habitual, con los tiempos que suelen manejar las empresas en un piso medio:
- Proyecto, presupuestos y trámite municipal: de tres a ocho semanas, y aquí manda tu ayuntamiento más que tu constructor. Mira antes qué requisitos piden para una licencia de obra menor, porque no toda reforma pasa por el mismo trámite.
- Demolición y retirada de escombros: entre tres días y una semana larga, según cuántos tabiques caigan y si el suelo antiguo se levanta o se cubre.

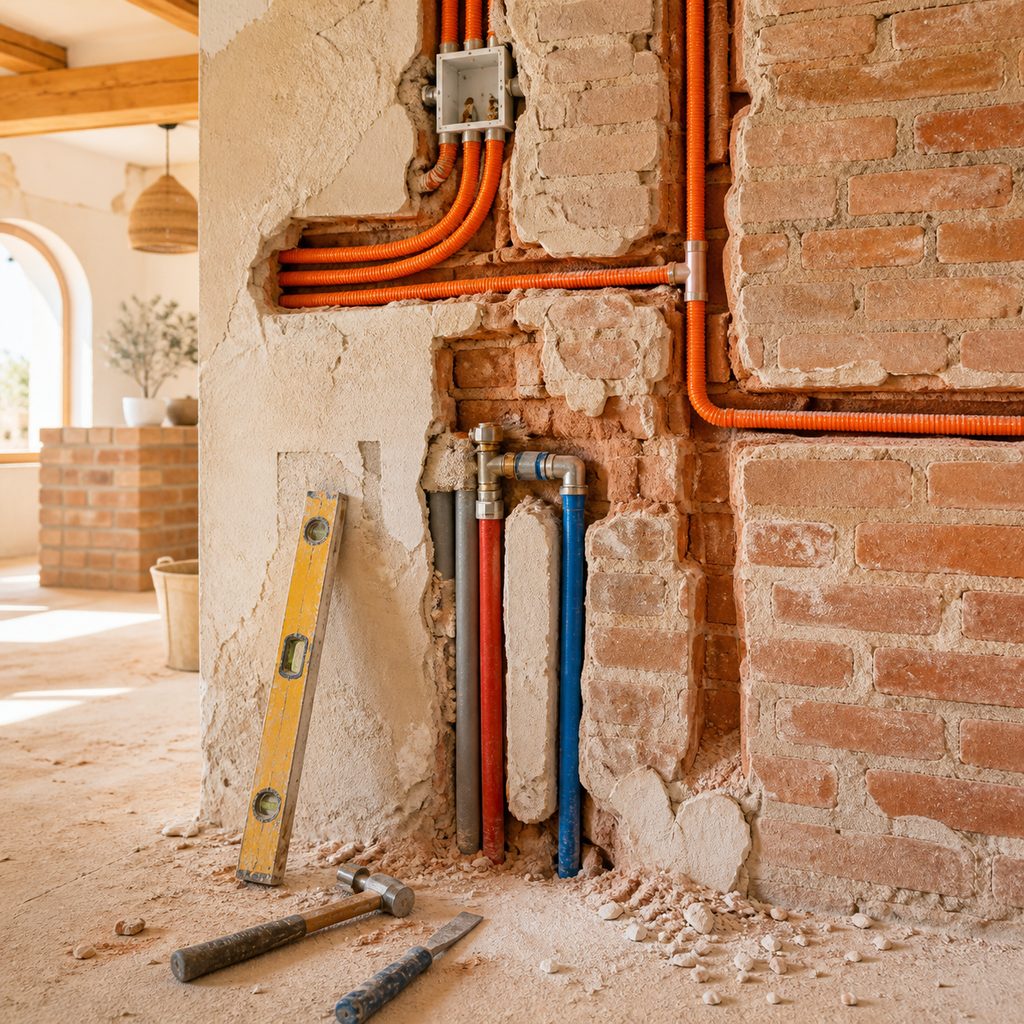

- Instalaciones nuevas de fontanería y electricidad: dos o tres semanas. Es la fase de las rozas, los tubos y el ruido de verdad.
- Albañilería, tabiques nuevos y alicatados: de dos a cuatro semanas, casi siempre la fase más larga.
- Pavimentos y solados: alrededor de una semana, más el tiempo de secado si se coloca sobre mortero.
- Carpintería, ventanas, cocina y sanitarios: dos o tres semanas de montaje, condicionadas al plazo de fabricación del proveedor.
- Pintura y remates: una o dos semanas.
- Limpieza de fin de obra, boletines y certificados de las instalaciones: unos días.

Si sumas esas cifras en línea recta te salen menos semanas de las que verás en el calendario real. Es normal. Entre fases hay secados, esperas de material y días en los que no aparece nadie porque el equipo está rematando otra obra. Ese colchón invisible es lo que convierte diez semanas teóricas en tres meses de calendario.
Por qué casi todas las obras se alargan
Después de ver unas cuantas, te diría que los retrasos casi nunca vienen de que los oficios trabajen despacio. Vienen de decisiones y de esperas.
- El trámite. En algunos ayuntamientos la declaración responsable se resuelve en días; en otros, el expediente duerme semanas.
- Los cambios sobre la marcha. El clásico “ya que estamos, movemos la puerta”: cada ya que estamos son días.
- Los plazos de fabricación. Una cocina a medida, las ventanas o una tarima concreta tardan lo que tardan, y no hay prisa que los acelere.
- Las sorpresas al abrir. Instalaciones antiguas fuera de norma, humedades, un forjado en peor estado del previsto.
- El calendario español. Agosto y las semanas de Navidad paran obras enteras; los puentes de primavera restan días útiles.
- La comunidad. Horarios de obra limitados, ascensor restringido o un portal donde no cabe el contenedor cambian la logística diaria.
Hay un factor más, y es incómodo: la empresa que lleva varias obras a la vez reparte el mismo equipo entre todas. No es mala fe, es cómo funciona el sector, pero explica esas semanas raras en las que tu piso está en silencio absoluto. Preguntar cuántas obras tienen abiertas y quién va a ser tu encargado te dirá más sobre el plazo que cualquier promesa de la visita comercial.
Cuánto varía según el tamaño del piso
Con todo lo anterior en la mano, estas son las horquillas que uso como referencia para la obra en sí, sin contar el papeleo previo:
- Hasta 60 metros cuadrados, sin tocar la distribución: de seis a diez semanas.
- De 70 a 90 metros cuadrados, con distribución nueva: de diez a dieciséis semanas.
- Más de 120 metros cuadrados, o con intervención en estructura: de cuatro a seis meses, a veces más.
Los pisos de edificios antiguos merecen un aparte. Instalaciones muy viejas, suelos de madera con sorpresas debajo y, si el inmueble está protegido o dentro de un casco histórico, trámites adicionales que se comen semanas enteras. Si estás afinando números en paralelo, échale un ojo a qué precio tiene hoy una reforma integral de piso: plazo y coste se mueven juntos, y comprimir el calendario casi siempre se paga.
Cómo conseguir que el plazo del presupuesto signifique algo
Un plazo escrito en una línea suelta del presupuesto no sirve de nada. Lo que sirve es un cronograma por fases, con fecha de inicio, hitos intermedios y una idea clara de quién responde de cada retraso. Pídelo antes de firmar, no después.
Tres cosas que yo negociaría siempre:
- Pagos ligados a fases terminadas (demolición, instalaciones, alicatados, entrega) y no al simple paso del calendario.
- Una cláusula de penalización por retraso injustificado, con su excepción razonable para causas ajenas, como un trámite parado o un suministro que no llega.
- Un interlocutor único y un canal de decisión rápido. Media obra se retrasa porque alguien tarda tres días en contestar qué azulejo va en el baño.
Deja también por escrito el alcance con el máximo detalle. Las obras que se eternizan suelen ser aquellas en las que nadie definió bien qué entraba y qué no. Organizaciones de consumidores como la OCU insisten justo en eso: presupuesto detallado y firmado antes de que entre nadie en casa. Y si tu reforma toca instalaciones o estructura, debe cumplir el Código Técnico de la Edificación, con los certificados correspondientes al terminar. Esos papeles finales también consumen días, así que no los dejes fuera de tu planificación.
La parte del plazo que depende de ti
La buena noticia es que un trozo del calendario está en tus manos. Elige y encarga los materiales de plazo largo antes de que empiece la demolición: cocina, ventanas, sanitarios, pavimento. Cierra la distribución en plano y no la toques. Y contesta rápido cuando te pregunten, aunque la decisión te dé pereza.
Decide pronto también dónde vais a vivir, porque eso condiciona los tiempos más de lo que parece: una obra con la casa vacía avanza bastante más rápido que una obra por fases con la familia dentro. Si estás dudando, lo cuento sin adornos en la guía sobre si se puede seguir viviendo en casa mientras dura una reforma integral.
Preguntas frecuentes
¿Cuánto se tarda en conseguir el permiso municipal para la obra?
Varía muchísimo de un ayuntamiento a otro. Cuando basta con una declaración responsable, puedes empezar en cuestión de días. Si tu obra exige licencia con proyecto técnico, prepárate para semanas de tramitación, y algunas más si el edificio está protegido. Es el tramo más impredecible de todo el calendario, así que empieza por ahí.
¿Se puede acelerar una reforma integral pagando más?
Hasta cierto punto. Se pueden meter más operarios, solapar oficios o trabajar algún sábado, y eso recorta semanas, no meses. Lo que no se acelera con dinero son los secados, los plazos de fabricación ni la tramitación municipal. Un plazo muy comprimido suele traer además más remates mal hechos.
¿Qué hago si la empresa se retrasa mucho?
Primero, revisa qué firmaste: cronograma, hitos y penalizaciones. Reclama por escrito (correo electrónico vale) dejando constancia de las fechas incumplidas y de lo que falta. Si el retraso se cronifica, retener el pago del hito no terminado es tu mejor palanca, mucho más eficaz que discutir por teléfono cada lunes.
